Инструкция по возведению деревянного каркаса содержание

Вид материалаИнструкция

Содержание

6 Наращивание бревен 16
11.1 Монтаж балок крыши 23
15 Легкие перегородки 36
17.1 Несущие кирпичные перегородки 39
2 Возведение бревенчатого каркаса
Маркировка на чертежах стен
6 Наращивание бревен
Применение опорного башмака
Крепление вертикального каркаса к стене
15 Легкие перегородки
Подобный материал:

Инструкция по возведению деревянного каркаса

СОДЕРЖАНИЕ

1 ВВЕДЕНИЕ 4

2 ВОЗВЕДЕНИЕ БРЕВЕНЧАТОГО КАРКАСА 5

3 распределение БРЕВЕН 7

3.1 Возведение первого венца 8

3.2 Остальные венцы 9

Следующие венцы: 10

3.3 Стыковка бревен 11

4 Монтаж Т-образного ЭЛЕМЕНТА и болтов 11

4.1 Монтаж Т-образного профиля 12

4.2 Применение болтов 13

5 Изоляция бревен 15

6 НАРАЩИВАНИЕ БРЕВЕН 16

7 Применение и монтаж регулировочных болтов 17

8КРЕПЛЕНИЕ ВЕРТИКАЛЬНОГО КАРКАСА К СТЕНЕ, 20

ОБШИВКА 20

9 ЗАКРЕПЛЕНИЕ СТЕНЫ ДЕРЕВЯННЫМИ стойкАМИ 21

10 Сборка фронтона, монтаж двухскатной балки 22

11 КРОВЛЯ 23

11.1 Монтаж балок крыши 23

11.2 Кровельная ферма 26

12 монтаж окон и дверей 28

13 строение пола 30

13.1 Дощатый пол на железобетонных перекрытиях 31

13.2Вентилируемое подполье / подвал 32

14 ТЕПЛОИЗОЛЯЦИЯ 34

14.1 Дополнительная теплоизоляция бревенчатых стен 34

14.2 Теплоизоляция кровли 35

15 ЛЕГКИЕ ПЕРЕГОРОДКИ 36

15.1 Возведение каркаса 36

15.2 Обшивка перегородки 38

16 Обшивка потолка 38

17 Каменные стены, вентиляционные каналы 39

17.1 Несущие кирпичные перегородки 39

17.2 Легкие кирпичные перегородки 40

18 дощатый пол 41

19 Заключение 41

1 ВВЕДЕНИЕ

Маанхонка для изготовления своих домов использует секционное бревно, т.е. 2 или более горизонтально или вертикально склеенных секции. При изготовлении бревен «Маанхонка» использует высококачественную финскую сосну или ель.

Бревна «Маанхонка» проходят обработку в современных отапливаемых помещениях завода Кортесярви, при помощи новейшего оборудования по пазованию.

В разработанной нами базе моделей найдется дом на любой вкус. Мы проектируем дома в соответствии с дизайном, запросами и даже собственными проектами клиента.

На каждый зимний, летний дом, сауну и т.п. мы готовим отдельные чертежи стен с указанием параметров, при помощи которых возведение здания не составит проблем. Вместе с материалом мы даем упаковочный лист и чертежи дома, которых рекомендуется придерживаться во время строительства. Упаковочный лист дает информацию о том, для чего предназначены те или иные детали, и какое количество материала идет на всю конструкцию. Все детали должны использоваться, как указано в упаковочном листе и на чертежах. В поставку входит необходимое количество материала, а правильное его использование сделает ваш дом прочным и экологически чистым.

Мы заранее передаем нашим заказчикам данную инструкцию по возведению дома. Разумеется, инструкция содержит далеко не всю информацию по строительству деревянного дома, но при необходимости наши специалисты готовы предоставить дополнительные материалы.

Данная инструкция содержит указания по строительству бревенчатых домов, изготавливаемых в «Маанхонка». Ее мы передаем клиентам, вместе с другими чертежами и планами по строительству наших домов. Эти материалы помогают нашим клиентам сэкономить время, а так же обеспечивают надежность и безопасность конструкции.

2 ВОЗВЕДЕНИЕ БРЕВЕНЧАТОГО КАРКАСА

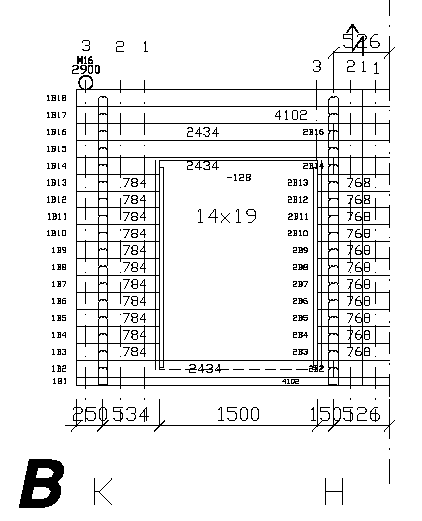

На чертеже показана маркировка стеновых осей, которая всегда находится в левой части стены. Внешние стены изображены как фасад, то есть снаружи. На местах возведения перегородок маркировка должна стоять с обеих сторон. На бревнах маркировка стоит всегда с левой стороны.

Рис. 1. Чертежи стен.

Маркировка на чертежах стен:

На плане показана маркировка стеновых осей, которая всегда находится в левой части стены. Внешние стены изображены как фасад, то есть снаружи. На местах возведения перегородок маркировка должна стоять с обеих сторон. На бревнах маркировка стоит всегда с левой стороны

Рис. 2. Бревна на чертеже всегда изображаются с внешней стороны.

.

3 распределение БРЕВЕН

Перед началом возведения бревенчатого каркаса следует разложить бревна вокруг фундамента, согласно расположению стен. Это повышает эффективность и скорость работы, так как избавляет от необходимости поиска нужного материала во время возведения каркаса. Необходимые детали для возведения каркаса указаны в упаковочном листе и на чертеже стен. Все указанные в документации детали должны быть монтированы строго согласно инструкциям. Количество деталей строго выверено.

3.1 Возведение первого венца

Возведение деревянного каркаса начинается с нахождения первой пачки. В первой пачке, как правило, находятся все бревна первого яруса. Для монтажа сперва используют половины бревен, между ними кладут ячеистую резину или кровельный толь.

- При необходимости начальные бревна первого венца вколачивают горизонтально и ровно (если фундамент недостаточно велик:0–10мм).

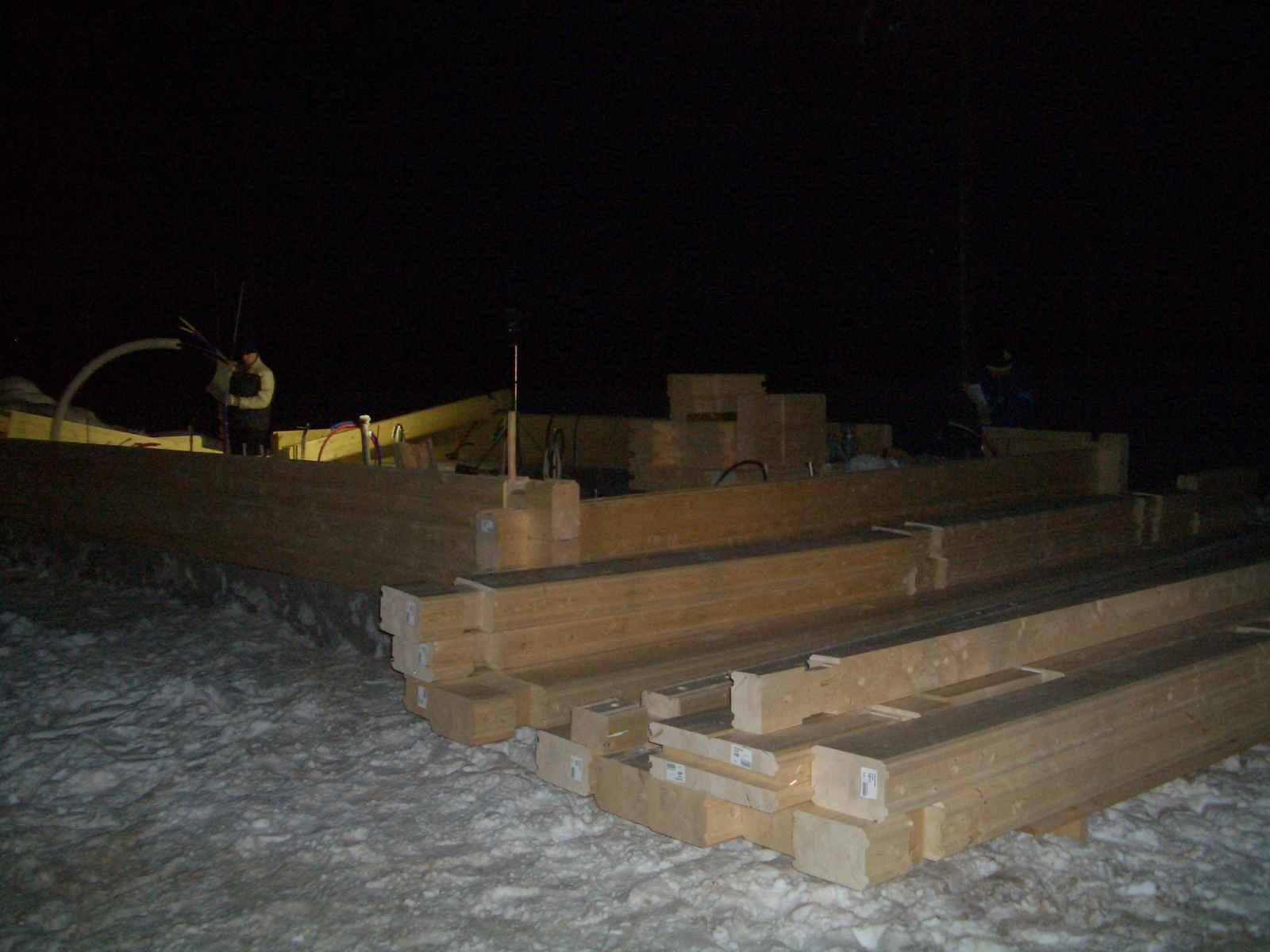

- Бревна раскладывают на деревянные подложки рядом с фундаментом соответственно стеновым осям (Рис. 3.)

- Если площадка небольшая, и бревна невозможно разложить соответственно стеновым осям, их раскладывают на подложках рядом с пачками.

- Бревна не рекомендуется использовать в качестве лесов. При этом их укладывают только на обструганное бревно.

Рис. 3. Бревна раскладывают на деревянные подложки рядом с фундаментом соответственно стеновым осям.

3.2 Остальные венцы

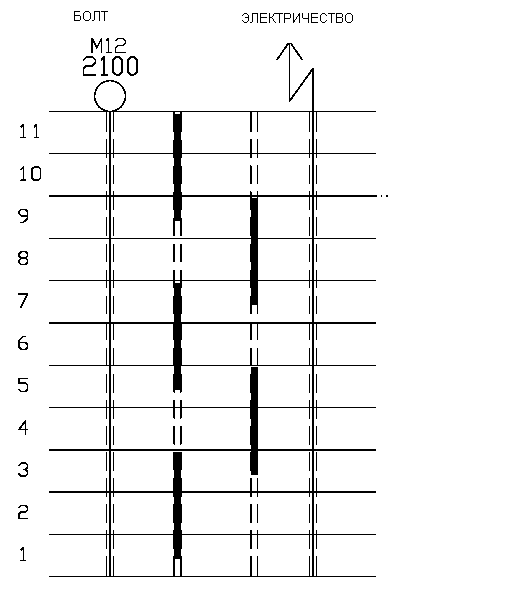

Часто на бревнах очень много обозначений отверстий под болты и электричество, так что после возведения первого венца рекомендуется обговорить этот вопрос с мастером, который занимается стыковкой во избежание путаницы.

После монтажа первого венца:
  • Отметьте отверстия под электричество и болты на внутренней стороне нижнего бревна или на основании/фундаменте
  • Сверяют перекрестный размер и при необходимости корректируют.
  • Проверьте, выровнены ли бревна по центру относительно фундамента

Следующие венцы:

  • Стыковку бревен делают после завершения второго или третьего венца. Стыковку производят поочередно в смежные отверстия. Нельзя забивать штифты в отверстия для электричества или болтов (рис.5)
  • Стяжка бревен
  • Наращивание бревен (Рис. 10.)
  • Проверка ровного возведения здания (при необходимости можно использовать двойную резиновую прокладку )
  • Монтаж болтов
  • Монтаж нагелей
  • Установка регулировочных винтов (опорных башмаков)

Рис. 4. Важно следить за равномерной укладкой бревен, особенно коротких, например, промежуточных бревен в окнах.

3.3 Стыковка бревен

Бревна стыкуют при помощи отверстий 25х25мм, просверленных по всей длине дерева на заводе. Штифты вбивают в эти отверстия так, чтобы они захватывали 2,5 бревна, если бревно 200мм, штифт должен быть 500мм.

- Штифты заранее окорочены до нужной длины
  • Стыковку начинают с третьего венца.
  • В прочих случаях штифты забивают на каждом втором венце.
  • Следите, чтобы штифты не забивали в отверстия под электричество.

Рис. 5. Стыковку проводят на каждом втором венце.

4 Монтаж Т-образного ЭЛЕМЕНТА и болтов

Деревянную деталь под Т-образный элемент используют в дверных и оконных проемах. Ее монтируют в специальный паз для предотвращения отклонения торца бревна в сторону. Т-образный элемент можно монтировать во время или после возведения каркаса. Т-образный элемент под окна и двери вырезают на заводе. Если окно или дверь заканчиваются на середине бревна, на заводе производят горизонтальный распил, но не паз. Паз под Т-образный элемент выпиливают уже на площадке, когда бревно уже заняло свое место в стене.

4.1 Монтаж Т-образного профиля

Окна крепятся к стене при помощи деревянной детали (Т-образный элемент). Эта деталь изготавливается на заводе, ее не надо вырезать на площадке. Т-образный элемент в небоьших, 70-113 мм бревнах, режется на площадке. Т-образный элемент дожжен быть на 50мм короче, чем высота проема.

  • Т-образный элемент крепят к бревну только снизу.
  • Крепление сверху возможно при помощи гвоздей и длинных отверстий (Рис. 6).
  • Следите за тем, чтобы винты рам не заходили на бревна.
  • Т-образный элемент крепят перед затяжкой стяжных болтов.

Рис. 6. Как правило, Т-образный элемент крепят к бревну снизу

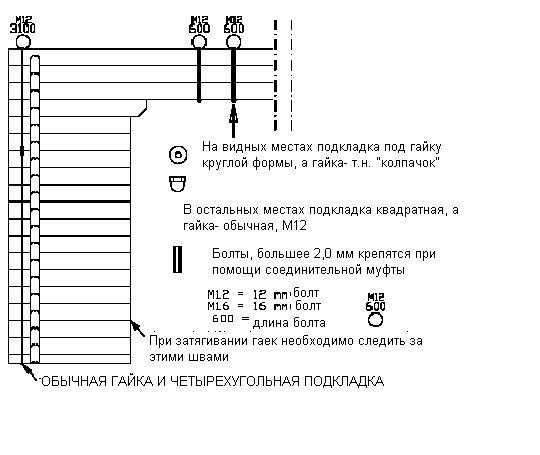

4.2 Применение болтов

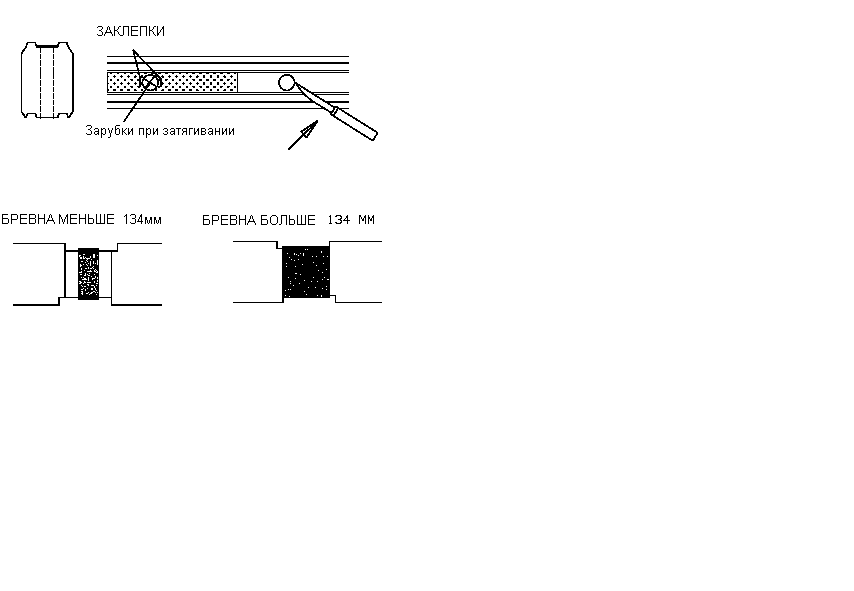

Болты используют для регулировки плотности стяжки между бревнами каркаса. Длина болтов и места их крепления обозначены на чертеже стен, но следите за тем, чтобы отверстия под болты не использовались для другого вида крепления. Болты сажают сразу после окончательного монтажа бревен.

  • Болты больше двух миллиметров крепятся при помощи соединительной муфты (Рис. 7.)
  • Избегайте слишком тугого затягивания отдельных болтов
  • При установке окон учитывайте возможное натяжение болтов.
  • Лишние головки болтов срезают (избегайте использования торцевого шлифовального станка)

Рис. 7. Применение болтов и гаек.

5 Изоляция бревен

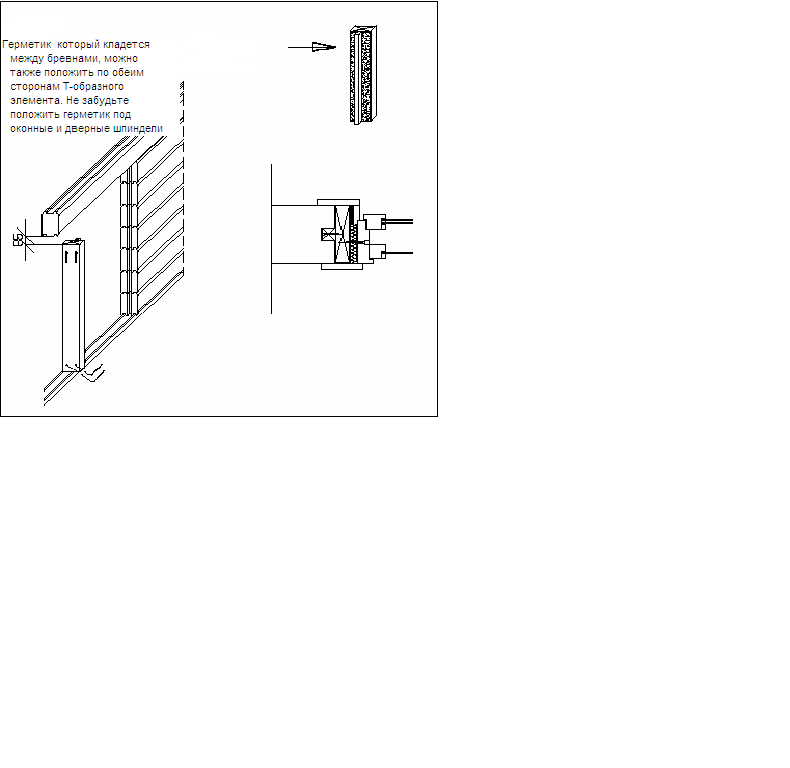

Между бревнами кладут полипропеиновые изоляционные полоски. В углах используют более широкие полоски изоляции. Изоляционный материал поставляется в рулонах и укладывается, как показано на рис.8.

Герметик кладут на заготовку верхнего бревна, для нагелей в изоляции специально проделывают отверстие (Рис. 5.)
  • Герметик нельзя класть на наружную часть бревна, парапет из клееного бруса.
  • В герметике делают отверстие на месте просверленного отверстия в бревне.
  • Если каркас возводится неравномерно, проводят двойную стяжку между бревен (короткие бревна).

Врубку герметизируют при помощи изоляционных полосок, которые закрепляют сверху заклепками.
  • Изоляционный материал необходимо укладывать достаточно плотно.
  • Используйте достаточное количество заклепок, чтобы изоляция не сместилась во время монтажа.
  • Изоляционный материал надо класть ровноё чтобы плиты не заходили одна на другую.

Рис. 8. Прокладка изоляции

6 НАРАЩИВАНИЕ БРЕВЕН

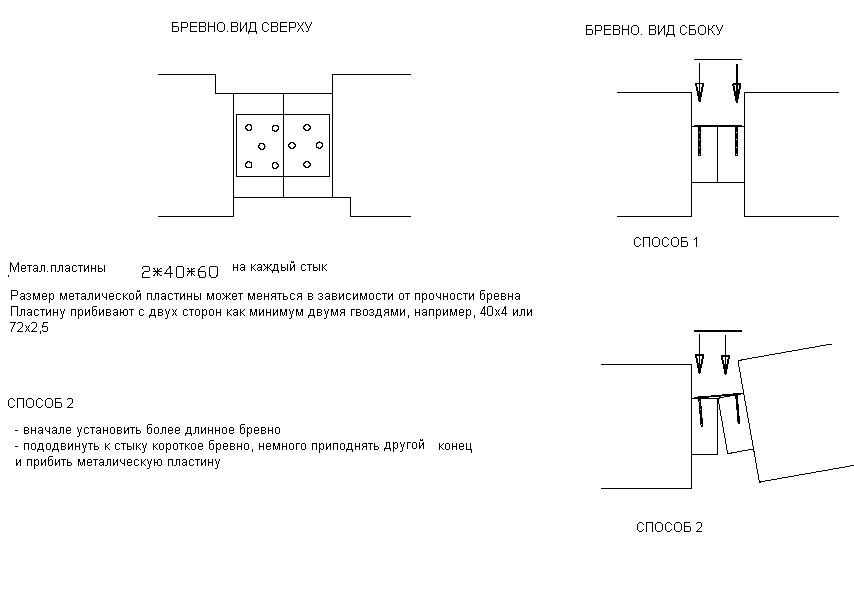

Бревна наращивают, помещая металлическую пластину на каждый стык. Стёс бревна необходимо уменьшить до размера металлической пластины, чтобы второе бревно свободно село на болты.

После наращивания, бревна укладывают. Чтобы бревно как следует встало, по стесанной части бьют молотком . Если бить по «спинке» бревна, болт может сломаться.

Рис.10. Наращивание бревен на площадке

7 Применение и монтаж регулировочных болтов

Бревно – материал, склонный к усадке, и это необходимо учитывать при проектировании и монтаже. Усадку можно регулировать при помощи регулировочных болтов, как показано на рис.9. Регулировочные болты обозначены на чертеже стен и конструкций.

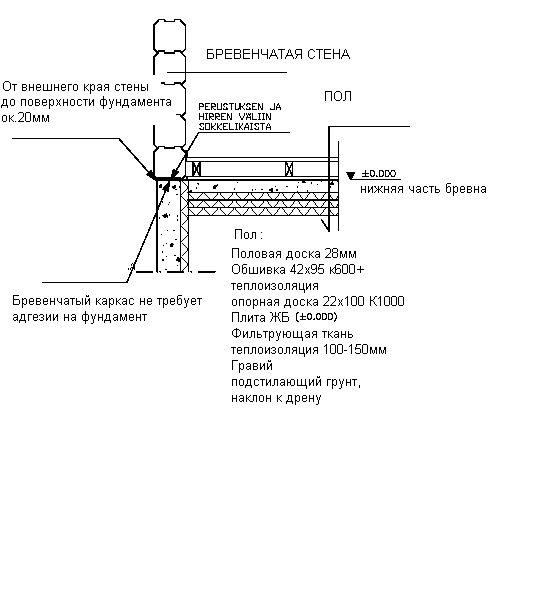

Применение опорного башмака:

Между конструкциями, подверженными усадке и неподверженными усадке, применяют регулировочный болт или опорный башмак.

Отверстия для опорного башмака обозначены на чертеже стен.

Опорный башмак может применяться: (Рис.9)
  1. Для поддержания балки из целого бревна.
  2. Для поддержания балки из клееной древесины
  3. Для крепежа и для стоек балюстрады
  4. Для поддержки перекрытия или крышевой балки внутри легкой стены
  5. Для поддержки балки на кирпичной стене

Опорный башмак может находиться с любого конца столба. Это важно при обшивке. В обшивке должен быть доступ для регулировки опорного башмака. В этом случае рекомендуется крепить ее, например, небольшими винтами.
  • Для регулировки башмака надо оставить ок.20мм/на метр высоты столба
  • Необходимо помнить, что регулировочный башмак следует подтягивать, когда затягивают стяжной болт, по направлению вниз

Рис. 9. Возможное применение опорного башмака.

  1. КРЕПЛЕНИЕ ВЕРТИКАЛЬНОГО КАРКАСА К СТЕНЕ,

ОБШИВКА

Каркас крепят снизу гвоздями.
  • Скользящее крепление 1 шт. на метр высоты

(минимум 2 на столб)
  • Скользящее крепление прибивают поочередно с каждой стороны
  • Крепление к стене болтами

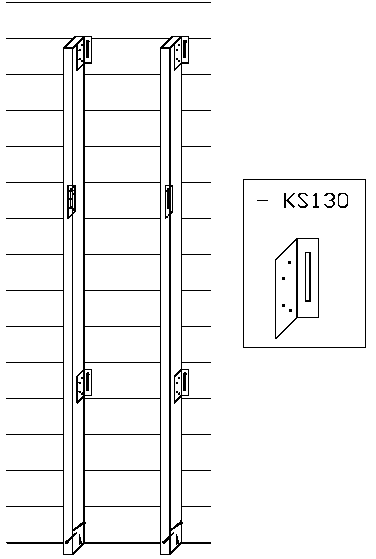

Рис. 10. Каждый каркасный столб крепят тремя скользящими элементами.

9 ЗАКРЕПЛЕНИЕ СТЕНЫ ДЕРЕВЯННЫМИ стойкАМИ

Длинные стены необходимо подпереть деревянными стойками или фёльерами, если в стене нет т.н. «промежуточного угла». Фёльеры проходят на заводе специальную обработку под 6-гранники и специальные металлические элементы (входят в комплектацию дома). Они дают возможность для равномерной усадки дома.

Фёльеры обозначены на чертеже стен, и должны быть обязательно монтированы. Без них можно обойтись только с разрешения проектировщика «Маанхонки». Фёльер может находиться как внутри, так и снаружи, в зависимости от планировочного решения.

Рис 11. Присоединение фёльера к бревенчатой стене шестигранными винтами.

10 Сборка фронтона, монтаж двухскатной балки

Сборку фронтона надо вести аккуратно и внимательно, соблюдая технику безопасности. Фронтоны стягивают деревянными нагелями, при необходимости используют металлические опорные столбы.

Монтаж двухскатной (клееной) ферма как правило осуществляют при помощи крана.

На чертеже стен отмечены места крепления балки и ее размер. На заводе «Маанхонка»в бревне сделано соответствующее по размеру отверстие и паз для балки. Перед монтажом на клееную балку кладут изоляцию. Отверстие в бревне на 2мм больше, чем пазы балок, чтобы можно было положить изоляцию. При монтаже балки надо следить, чтобы балка и бревно сели на места.

11 КРОВЛЯ

Кровлю монтируют таким образом, чтобы напряжение уменьшалось при выходе наружу. Таким образом, предотвращают рост влажности в комнатных помещениях.

11.1 Монтаж балок крыши

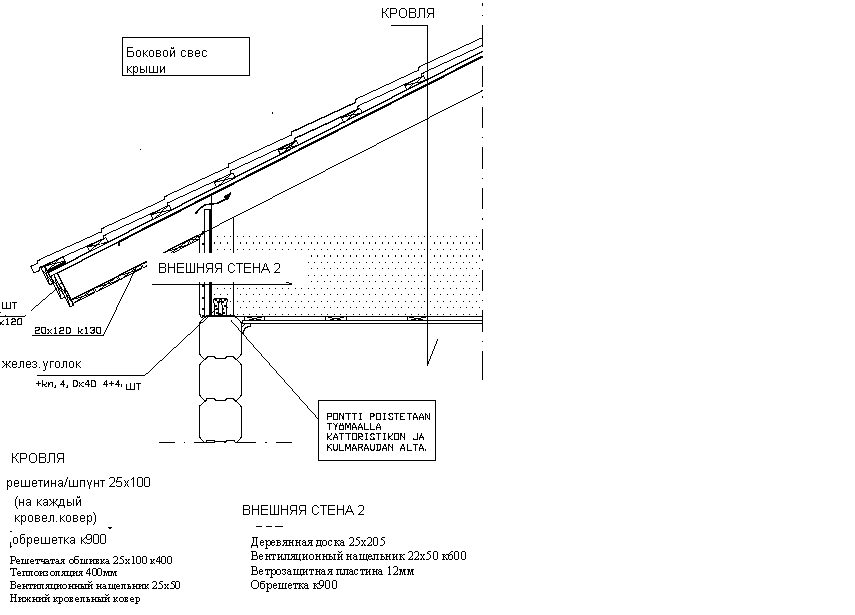

Крышевую ферму и балки монтируют согласно предоставленным чертежам. Крепление балок, размер и направление дополнительной обшивки устанавливают по чертежам

  • Балки никогда не крепят к фронтонному бревну.
  • При монтаже балок необходимо следить за правильным распределением теплоизоляции, оставляя, например 55 мм зазор.
  • Оставляйте необходимое пространство под вентиляционные каналы (для вентиляционных каналов, обложенных кирпичом – 100мм).

Крышевые балки крепят к стене скользящим элементом 1 шт на балку. На коньке балки балки скрепляют одной пластиной.

Рис. 12. Опора листовой кровли на балки.

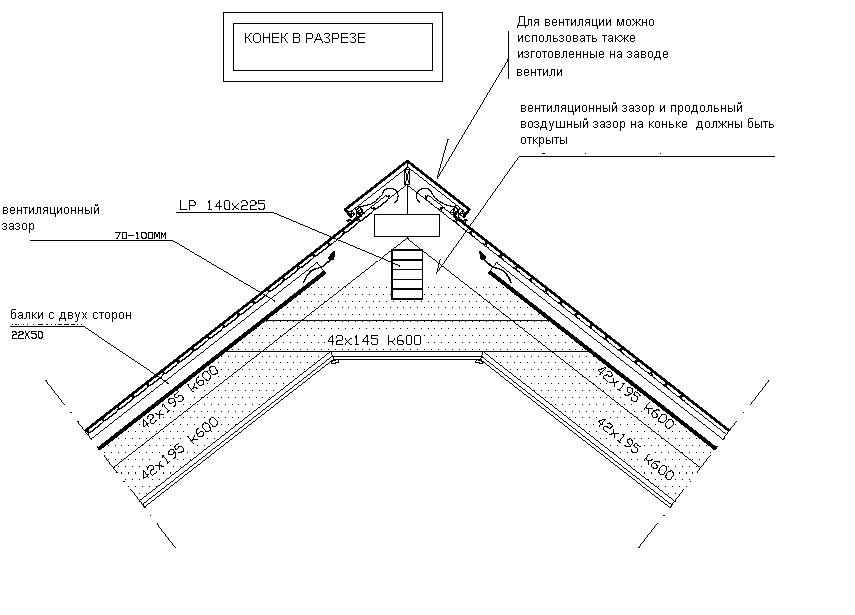

При установке вентиляции в кровле рекомендуется следовать чертежам. На теплоизоляцию кладут ветрозащитную пластину или ветрозащитную бумагу, сверху оставляют вентиляционный зазор 60-100мм в зависимости от конструкции здания.

Рис. 13. Вентиляция в коньке крыши.

11.2 Кровельная ферма

Места крепления фермы обозначены на чертеже крыши или чертежах стен. Перед монтажом верхнего бревна верх венец спиливают до обозначенной отметки. Ферма крепится к верхнему бревну одним железным уголком с любой стороны. Фермы монтируют вертикально и проверяют ватерпасом.

  • Нетесаный шпунт (или нижний кровельный ковер) и слеги крепят, как показано на чертеже.
  • Дополнительная обшивка, теплоизоляция и парозащитный щит или ветрозащитная бумага крепятся, как показано на чертежах.
  • Обшивку к нижней части обрешетки крепят, как показано на чертежах.
  • Между фермой и бревном рекомендуется проложить теплоизоляцию

Рис. 14. Пример того, как фермы поддерживают листовую кровлю.

12 монтаж окон и дверей

Размеры окон и дверей указаны в чертежах и товарном листе. Это параметры коробки, а размеры проема включают 10-20мм запаса на заклинивание и запенивание окон и дверей с обеих сторон. Как правило, верхние края оконной и дверной коробки стены находятся на одинаковом уровне. Наружные двери устанавливаются, только когда большая часть работ закончена, во избежание их загрязнения и порчи.

Горизонтальный распил окон и дверей уже сделан на заводе, а вертикальный - нет, для того, чтобы бревна лучше выдержали транспортировку и монтаж.

Перед монтажом окон и дверей проверяют, чтобы Т-образные элементы были правильно установлены.
  • Т-образные элементы должны быть прикреплены по крайней мере снизу.
  • Запас на усадку в верхней части Т-образного элемента должен быть достаточным.

  • Т-образный элемент герметично стыкуется с торцом бревна.
  • Между т-образным элементом и торцом бревна должна быть проложена теплоизоляция.

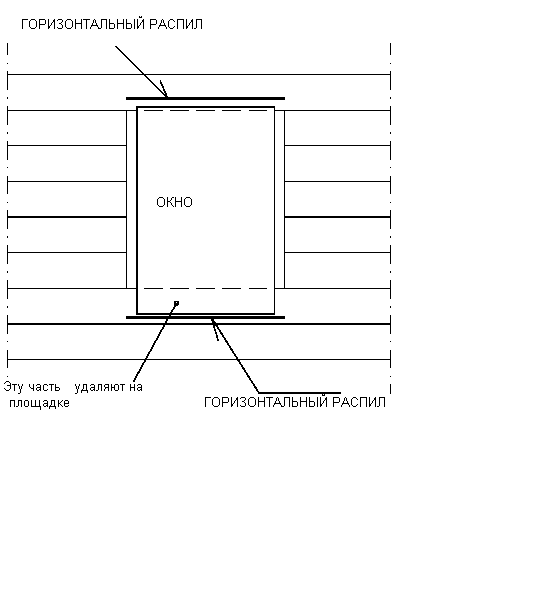

Рис. 15. Часть бревна удаляют на площадке.

13 строение пола

Конструкция пола различается в зависимости от способа отопления, материала и пожеланий заказчика. Вся необходимая информация указана в отдельном проекте фундамента, который готовит проектировщик, нанятый заказчиком. «Маанхонка» не делает такие проекты. По проекту пола делается габаритный чертеж, где указываются все параметры основания.

13.1 Дощатый пол на железобетонных перекрытиях

Перед укладкой чистого пола железобетонные перекрытия очищают от мусора. Доски чистого пола как правило 22x100 мм, с шагом K1000. Доски крепят гвоздями. Лаги заклинивают до конечной высоты и крепят шагом K600. Между крайними лагами и готовой стеной оставляют зазор 50–100 мм, куда кладут теплоизоляцию.

Между половыми досками наносим деревянный клей и крепим гвоздями к лагам. Между внешней стеной и половой доской оставляют зазор ок. 10мм, позднее его закрывают плинтусом.

Kuva 16. Дощатый пол на железобетонных перекрытиях.
    1. Вентилируемое подполье / подвал

Лаги поддерживают деревянный каркас и несущие балки, которые крепятся за счет балочных болтов, как показано на рисунке. Изоляции деревянных зданий при помощи рубероида начинается с фундамента. Несущие балки крепят согласно чертежу. Нижнюю поверхность лаг покрывают герметичной опалубкой (доска 22 x 100). Лаги стелют согласно чертежам. Между крайними лагами и готовой стеной оставляют зазор 50–100 мм, куда кладут теплоизоляцию.

Для усиления теплоизоляции используют ветрозащитную бумагу или герметичную опалубку. Опалубку кладут на слой ветрозащитной бумаги. При использовании ветрозащитной пластины использование бумаги необязательно. Особое внимание при укладке теплоизоляции уделяют местам стыка. Паро- или ветрозащитный щит кладут на лаги пола. Щели заклеивают. Между лагами наносят деревянный клей, лаги крепят гвоздями. Между внешней стеной и лагами оставляют зазор ок.10мм, после его закрывают плинтусом.

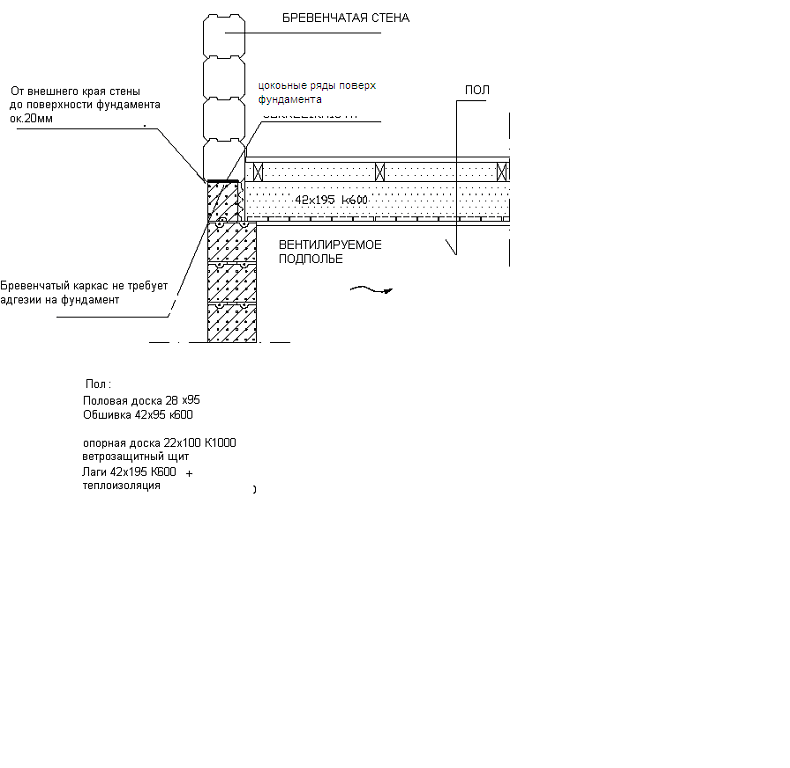

Рис. 17. Примерные составные вентилируемого подполья.

14 ТЕПЛОИЗОЛЯЦИЯ

Для теплоизоляции в бревенчатом доме может быть использован пластичный материал или древесное волокно/ минеральная вата, нанесенные путем распыления.

В зимних бревенчатых домах, где бревно меньше 182мм, во внешних стенах используют дополнительную теплоизоляцию.

14.1 Дополнительная теплоизоляция бревенчатых стен

Дополнительная теплоизоляция достигается при помощи подвижной обшивки. Доски крепятся к стене при помощи скользящего элемента, который дает бревну возможность усадки (3 скользящих элемента на каркасный столб). Снизу столб можно прибить гвоздями.

После закрепления обшивки вставляют окна, проводят теплоизоляцию, необходимые электрические розетки и проводку. После этого монтируют пароизоляционный щит или ветрозащитную бумагу, согласно инструкциям изготовителя.

Рис. 18. Дополнительная теплоизоляция, вертикальный разрез стены и окна.

14.2 Теплоизоляция кровли

Для теплоизоляции кровли можно класть вату плитами или наносить распылением. При распылении необходимо проследить за тем, чтобы все работы по прокладке коммуникаций, а также их изоляция были закончены до этого. Также заранее должны быть закончены все работы по монтажу необходимых вентиляционных отверстий на подшиве крыши.

При укладке изоляции необходимо следить, чтобы она ложилась плотно, плиты были правильной формы и не заходили друг на друга.
  • Указанные на чертежах вентиляционные зазоры достаточны, здесь рекомендуется придерживаться схемы.

15 ЛЕГКИЕ ПЕРЕГОРОДКИ

Перегородки в бревенчатых домах монтируют так же, как и в любых других, но учитывая запас на усадку. Усадку необходимо учитывать в верхней части перегородки.

15.1 Возведение каркаса

Легкие перегородки можно монтировать на готовый пол. Каркасные столбы прибивают шагом 600мм. На верхнем брусе необходимо оставить запас на усадку 50 мм.

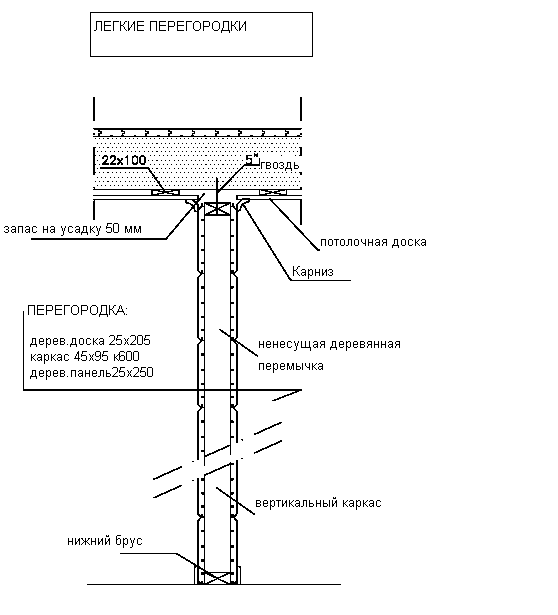

Рис. 19. Легкая перегородка и запас на усадку.

При монтаже перегородки к бревенчатой стене необходимо позаботиться о том, чтобы дерево дышало. Первый каркасный столб не рекомендуется слишком плотно крепить к деревянной стене, его крепят к бревну при помощи специальных скользящих отверстий. Скользящие отверстия выпиливают в каркасном столбе при помощи электро- или дисковой пилы. Между бревном и каркасным столбом кладут изоляцию.

15.2 Обшивка перегородки

Перед началом обшивки стен необходимо закончить работы по проводке электричества. Обогревание должно быть включено, чтобы максимально сократить последующую деформацию дерева. Доски следует как минимум 2-3 недели подержать в теплом сухом помещении перед началом использования. За это время накопившаяся в дереве влага уйдет. Под досками следует оставить пространство для вентиляции, что ускорит процесс высыхания.

Внутреннюю обшивку делают постепенно, начиная с самой длинной. Все доски, длиннее 60см следует аккуратно сложить в стопки, так как позднее вам могут понадобиться более короткие.

Доски прибивают к вертикальному каркасу шагом в 600мм. Доски крепят к стене, прибивая их сверху медными гвоздями, или вбивают потайные гвозди в шип.

На длинной стенной оси может возникнуть необходимость наращивать доски. Доски выравнивают, и наращивание делают прямо на каркасном столбе.

При обшивке верхней части стен необходимо учитывать усадку здания. Между верхней доской и стропильной системой оставляют зазор 30-40 мм, в зависимости от высоты стены. Зазор закрывается сверху карнизом.

16 Обшивка потолка

Обшивку потолка делают доской 15 x 120 мм, если в товарном листе не указано другого. Направление обшивки идет по чертежу. Перед началом обшивки необходимо закончить все работы по проводке коммуникаций.

Доски следует, как минимум, 2-3 недели подержать в теплом сухом помещении перед началом использования. За это время накопившаяся в дереве влага уйдет. Под досками следует оставить пространство для вентиляции, что ускорит процесс высыхания.

Обшивку потолка начинают от стены, как правило, используя целиковые доски. В маленьких комнатах обшивку можно проводить, крепя по краям одинаковые по размеру доски.

Доски крепятся отделочными или потайными гвоздями.

Обшивку делают в каждой комнате отдельно, начиная с большей. Все доски, длиннее 60см следует аккуратно сложить в стопки, так как позднее для работы могут понадобиться более короткие. Стыки должны быть сделаны симметрично, и плотно подходить друг к другу.

Отверстия под выключатели высверливают или выпиливают ножовкой.

17 Каменные стены, вентиляционные каналы

Вовремя сделанная каменная кладка избавляет от лишних работ по разгрузке и расчистке. В летний период, когда нет проблем с обогреванием, каменную кладку лучше сделать сразу после возведения кровли. В зимний период каменные работы начинают только после того, как проведена теплоизоляция, вставлены окна и двери.

Во время кладки следует учесть следующее:
  • Бережное хранение окон и дверей.
  • Оставить запас на усадку между кирпичной стеной и бревном 50мм.
  • Между кирпичом и бетонной плитой необходимо обеспечить влагоизоляцию.
  • Каменная кладка не должна подходить вплотную к деревянной конструкции.
  • Во время кладки необходимо придерживаться инструкций по строительству и обеспечению пожарной безопасности.

17.1 Несущие кирпичные перегородки

На месте несущих кирпичных перегородок часто используют временные подпорки. Подпорки следует ставить немного сбоку от несущей линии, тогда не придется делать лишней работы.

Когда кирпичная перегородка готова и просохла, несущую линию можно переместить на кирпичную стену и убрать подпорки.

В верхней части кирпичной стены следует оставить запас на усадку (50 мм).

17.2 Легкие кирпичные перегородки

С монтажом легких кирпичных перегородок торопиться не стоит, так как они зачастую осложняют строительство остальных частей. В верхней части перегородок надо оставить запас на усадку (50мм). Этот зазор закрывают карнизом или доской, скрывающей его.

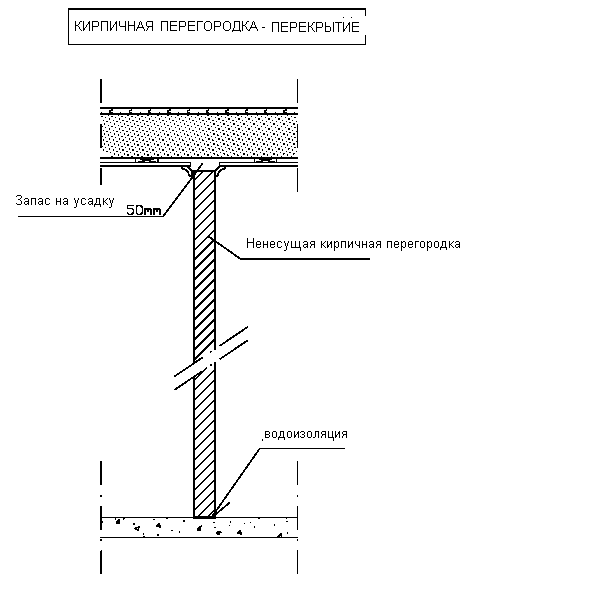

Рис. 20. В верхней части каменной стены надо оставить запас на усадку.

18 дощатый пол

Материал на пол проходит искусственную сушку. Сразу после доставки на площадку его следует отнести в теплое помещение или немедленно использовать. Если ни то, ни другое не возможно, материал после разгрузки складывают в сухом помещении.

Перед укладкой деревянного пола проверяют, чтобы лаги пола были достаточно прямыми, и пол не поднялся. Температура в комнатах должна быть достаточно сухой и теплой (минимум +15 градусов).

Доски прибивают по косой, со стороны шипа на переднем краю. Доски сажают на болты, используя, например, кусок дерева, так как иначе есть опасность повредить верхний край доски. Доски крепят гвоздями, а сверху добивают металлическими шпильками, чтобы гвозди глубже сели. Доски скрепляют между собой как можно плотнее, чтобы позднее не образовалось больших щелей. У стены оставляют небольшой зазор, около 10мм, который прикрывают плинтусом.

19 Заключение

Вместе с комплектом дома мы поставляем чертежи, упаковочные листы и инструкции по возведению здания, чтобы ваш дом получился как можно лучше. Следуя нашим чертежам и инструкциям вы избежите ненужных затрат, а мы - жалоб, дом будет качественный, прочный и экологичный.

С данной инструкцией рекомендуется ознакомиться заранее, до возведения дома.
