Программа курса «управление проектами» Часть І. Основы управления проектами (8 акад часов) Введение в управление проектами Понятие управления проектами

Вид материалаПрограмма курса

Содержание


Человеческий фактор в управлении проектами
Управление человеческими ресурсами (human resources management)
2.1. Управляющий проектом
Подобный материал:
1   2   3   4   5   6

ЧЕЛОВЕЧЕСКИЙ ФАКТОР В УПРАВЛЕНИИ ПРОЕКТАМИ


Реализация ни одного проекта невозможна без основного ресурса проекта – человеческого.


_____________________________________________________________________________

Управление человеческими ресурсами (human resources management) необходимо для наиболее эффективного использования человеческих ресурсов проекта.

К ним относятся все люди, участвующие в проекте – участники проекта, другие подразделения компании, команда проекта, субподрядчики и т.д.

_____________________________________________________________________________


Управление человеческими ресурсами в проекте включает широкий круг задач:
  • подбор персонала для реализации проекта;
  • планирование и распределение работников;
  • мотивацию персонала;
  • организацию обучения персонала;
  • создание и поддержание корпоративной культуры и др.


В проекте с точки зрения человеческих ресурсов должна быть проделана работа, включающая в себя:
  • Создание плана по человеческим ресурсам
  • Набор и развитие команды проекта
  • Управление командой проекта


Для эффективного распределения человеческих ресурсов создается матрица обязанностей и ответственности вовлеченных в проект людей.


Для эффективного управления HR ресурсами составляется план по человеческим ресурсам (human resources plan).

2.1. Управляющий проектом

_____________________________________________________________________________

Выбор управляющего проектом является одним из наиболее сложных решений, принимаемый высшим руководством предприятия. Этот человек является ключевой фигурой команды управления. В современной литературе под управляющим проектом подразумевают человека, который непосредственно руководит проектом на предприятии.18

_____________________________________________________________________________

Если предприятие реализует небольшой проект собственными силами, управляющего проектом выбирают из числа сотрудников. Однако когда масштабы и сложность проекта выходят за рамки компетенции сотрудников предприятия, руководство может пригласить профессионального управляющего или передать проект (частично или полностью) компании, имеющей большой опыт реализации проектов данного вида и штат компетентных управляющих и специалистов.

Сегодня в России происходит становление института профессиональных управляющих. Развиваются компании, у которых есть свои собственные управляющие проектами, работающие на постоянной основе.

При выборе управляющего проектом следует учитывать ряд ключевых факторов (рис.5):

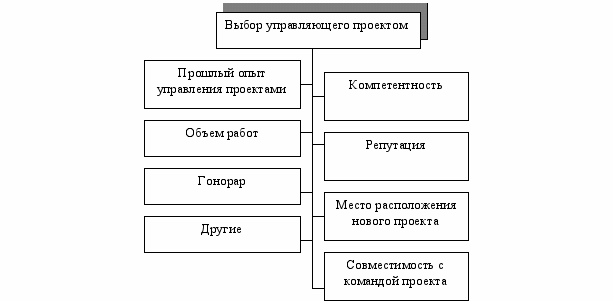

Рис. 5. Факторы, которые необходимо учитывать в процессе выбора управляющего проектом


Практически невозможно добиться эффективного управления проектами, если этот процесс не будет контролировать профессиональный управляющий.


В основные обязанности управляющего проекта входят:
  • формирование команды проекта и организация ее работы;
  • определение целей проекта и их согласование с командой (он должен убедиться, что все члены команды поняли цели проекта и могут их реализовать);
  • распределение заданий между членами команды, контроль их выполнения;
  • достижение конечного результата проекта в заданные сроки с помощью имеющихся ресурсов;
  • принятие решений в условиях высокой степени неопределенности;
  • календарное планирование и проектирование;
  • взаимодействие с проектными организациями, поставщиками, подрядчиками, инвесторами, консультантами, потребителями и руководством предприятия;
  • обеспечение выполнения работ и контроля затрат – управляющий должен обеспечить управление процессами и функциями.19


Какими же качествами должен обладать управляющий проектом?

Перечень требований к управляющему проектом подразделяют на 4 категории компетентности:
  1. профессиональная компетентность определяет основные условия, которые должен выполнять руководитель проекта; обычно предполагается, что он обладает соответствующими профессиональными знаниями;
  2. предполагается, что руководитель проекта знаком с методами и инструментами проектного менеджмента и знает, когда их надо применять;
  3. знание основ руководства проектами;
  4. способность работать в команде и уметь общаться с коллегами.


Основополагающим моментом является наличие у управляющего проектом социальной компетенции, которая становится все более важной для успешной реализации проекта.


Выделяют 14 основных личностных характеристик управляющего проектом:
  1. Гибкость и адаптивность.
  2. Высокая инициативность и лидерские качества.
  3. Смелость, уверенность, убедительность, умение ясно выражать мысли.
  4. Честолюбие, активность, влияние.
  5. Эффективность в координации и интеграции усилий участников проекта.
  6. Широкий круг личных интересов.
  7. Уравновешенность, энтузиазм, умение творчески мыслить, искренность.
  8. Умение сопоставлять технические решения со временем, необходимым на их реализацию, затратами и человеческим фактором.
  9. Высокая организованность и дисциплинированность.
  10. Больше универсал, чем специалист в какой-то одной области.
  11. Способность и готовность посвятить большую часть своего времени планированию и контролю.
  12. Способность выявлять проблемы.
  13. Готовность к принятию решений.
  14. Способность сохранять оптимальное равновесие при распределении времени.


Отметим четыре важных правила выбора управляющего проектами:
  • не нужно передавать функции управления проектами людям только потому, что они занимают высокие посты в руководстве предприятия;
  • размер заработной платы управляющего проектом должен устанавливаться по результатам достижения целей проекта, а не по числу подчиненных, которыми он руководит;
  • совсем необязательно, чтобы управляющий проектом был самым высокооплачиваемым работником в компании;
  • необходимо обеспечить ротацию управляющих проектами внутри компании в зависимости от сложности и масштабов реализуемых проектов, компетентности, профессионализма с целью достижения наивысшей эффективности реализации проектов, а также мотивации и карьерного роста управляющих.



Оценка компетентности профессионалов по управлению проектами осуществляется в два этапа:
    1. установление сертификационных требований;
    2. оценка компетентности кандидата в соответствии с установленными требованиями.



    1. Способность к общению

п/п

Положительные характеристики

+

0

-

Противоположные характеристики

1-1

Внимательно выслушивает других,

позволяет высказывать свое мнение











Пренебрегает чужим мнением,

перебивает говорящего, много говорит

1-2

Грамотно передает информацию











Имеет сложности с передачей

Информации

1-3

Умеет убеждать других и добиваться

Взаимопонимания











Неубедителен и только создает препятствия

1-4

Находит время выслушать других











Случайные и поверхностные

Разговоры


1-5

Информирует должным образом и

Вовремя











Задерживает передачу важной

информации

1-6

Принимается всей командой











Воспринимается командой как чужак

1-7

Доброжелателен, приятен в общении и

коммуникабелен










Негибок, некоммуникабелен и

неприветлив

1-8

Поздравляет других с их успехами











Нежелание признавать успехи других



2.Инициативность, вовлечение в проект, энтузиазм, способность к мотивации

п/п

Положительные характеристики

+

0

-

Противоположные характеристики

2-1

Мотивирует других на сплоченную работу (в команде)










Представляет только собственные

интересы

2-2

Ценит независимость других











Придирается к другим и склонен видеть

только проблемы

2-3

Помогает участникам проекта

выходить из сложных ситуаций










Отказывает в помощи в критических

ситуациях

2-4

Предлагает возможные варианты

решения проблем










Ждет подобных предложений от

других

2-5

Интересуется новостями, склонен внедрять новшества и является сторонником новых предложений, проявляет инициативу










Настаивает на общепринятых в данной ситуации решениях и критически

относится к новшествам

2-6

Имеет способности к проведению переговоров, целеустремлен, энергичен и вынослив










Имеет невысокие способности к проведению переговоров, медлителен, нетерпелив, быстро утомляется

2-7

Вносит энтузиазм, «заряжает» других положительными импульсами










Склонен к критике окружающих, не способен мотивировать других

2-8

Поощряет эффективную работу команды, сторонник сочетания различных подходов










Мешает другим, препятствует сплоченной работе команды проекта, избегает

различных подходов



3.Контактность, открытость

п/п

Положительные характеристики

+

0

-

Противоположные характеристики

3-1

Характеризуется открытым и положительным характером,

оптимист-реалист










Пессимист, эгоистичен, неприветлив

3-2

Хранит конфиденциальность, поощряет хорошие намерения










Разглашает конфиденциальные сведения, недоверчив

3-3

Находит ко всем подход, коммуникабелен










Ждет инициативы от других, скрытен

3-4

Устанавливает и постоянно поддерживает контакт с участниками проекта










Избегает контакта с участниками

проекта

3-5

Благоприятствует позитивному

рабочему климату в команде










Создает напряжение в команде проекта

3-6

Принимает всех участников команды и терпим по отношению к другим, побуждает членов команды высказывать свои мнения и содействует принятию идей










Вызывает у других антипатию, признает только свое мнение и считает его наилучшим

3-7

Принимает и относится с уважением

к точке зрения меньшинства










Ориентирует себя на главенствующее

положение

3-8

Помогает другим добиться успеха











Препятствует успеху других



  1. Чувствительность, самоконтроль, способность к оценке,

готовность к принятию ответственности, честность

п/п

Положительные характеристики

+

0

-

Противоположные характеристики

4-1

Ощущает и способен принять личную ответственность за успех проекта, а также перед заказчиком, пользователем проекта и всеми лицами, вовлеченными в проект










Не руководствуется стандартами, легкомысленно подходит к своим полномочиям, перекладывает ответственность на других членов команды

4-2

Серьезно относится к чувствам, желаниями и потребностям других










Неуважителен и бесчувственен к окружающим, пренебрегает их желаниями

4-3

Действует расчетливо, способен видеть взаимосвязи и следствия










Действует спонтанно, отрицает

взаимосвязи и следствия

4-4

Контролирует предложения других











Действует по принципу «поступайте, как хотите, только не мешайте»

4-5

Держит эмоции под контролем,

не раздражителен










Зависит от настроения, холерик, ведет себя иррационально, часто теряет контроль

4-6

Склонен доверять другим, избегает роли «няньки»










Высокомерен, легко уязвим, манипулирует другими членами команды

4-7

Надежен, доверчив,

предусмотрителен










Ненадежен, не способен оправдать доверие

4-8

Способен предугадать рисковые события, осторожен и способен принимать разумные решения










Неоправданно рискует, принимает неразумные или неоправданные решения



  1. Разрешение конфликтов, культура аргументации, справедливость

п/п

Положительные характеристики

+

0

-

Противоположные характеристики

5-1

Справедлив, принимает предложения других, не обижается на реакцию других










«Проталкивает» свои предложения за счет других, не обращает внимания на ответную реакцию

5-2

Тактично сообщает другим об их ошибках, критикует конструктивно










Уязвим, считает свое мнение наилучшим, наказывает и принижает других

5-3

Активно помогает другим исправлять ошибки










Всегда ищет виноватого, перекладывает вину на других

5-4

Положительно воспринимает критику в свой адрес, спокойно относится к нападкам других, не злопамятен










Обижается или негодует на критику, агрессивно относится к выпадкам со стороны других, часто действует эмоционально и бесконтрольно, завистлив

5-5

Способен к диалогу в команде, участвует в дебатах










Игнорирует происходящие конфликты, не имеет представления о неформальных событиях, вносит раздоры

5-6

Способствует обмену мнениями в команде, всегда находит консенсус с остальными










Не обращает внимания на конфликты, использует силу, навязывает другим свою точку зрения

5-7

Стремится к решениям, удовлетворяющим всех участников










Считает решения, принятые в пользу одной стороны, вполне приемлемыми
